Trong một dự án xây dựng, ngân sách hiếm khi bị vượt chỉ vì một hóa đơn bất ngờ xuất hiện ở cuối dự án. Phần lớn sai lệch đã hình thành từ trước đó: phạm vi chưa được định nghĩa đủ rõ, khối lượng thay đổi nhưng chưa cập nhật ngân sách, giá mua thực tế cao hơn giả định, năng suất thấp làm tăng chi phí nhân công, thiết bị kéo dài thời gian thuê, hoặc một thay đổi đã được triển khai ngoài công trường nhưng hồ sơ thương mại chưa kịp phản ánh.

Vì vậy, quản lý chi phí không thể được hiểu đơn giản là lấy số tiền đã chi so với ngân sách được duyệt. Chi phí thực tế thường là một chỉ báo xuất hiện muộn. Khi hóa đơn được ghi nhận, nhiều quyết định gây ra chi phí đã xảy ra và rất khó đảo ngược. Một hệ thống kiểm soát tốt phải nhìn được cả ngân sách, nghĩa vụ đã cam kết, chi phí đã phát sinh, phần công việc còn lại và tổng chi phí dự kiến khi hoàn thành.

Bài “AI hỗ trợ tối ưu kế hoạch và điều phối nguồn lực công trường ra sao?” đã nhấn mạnh rằng một quyết định điều phối nguồn lực luôn chứa đánh đổi giữa thời gian, chi phí, năng suất, an toàn và tính ổn định; phương án nhanh nhất chưa chắc là phương án tốt nhất. Đây chính là điểm nối sang quản lý chi phí: muốn lựa chọn đúng, dự án phải biết không chỉ “đã chi bao nhiêu”, mà còn “quyết định hôm nay sẽ làm tổng chi phí cuối cùng thay đổi như thế nào”.

Bài viết này đi từ nền tảng của dự toán đến cách thiết lập ngân sách kiểm soát, cấu trúc mã chi phí, quản lý cam kết và chi phí thực tế, kiểm soát thay đổi, dự báo phần chi phí còn lại và tổ chức nhịp điều hành để biến dữ liệu chi phí thành quyết định quản trị.

1. Dự toán là điểm khởi đầu của quản lý chi phí, nhưng không phải là ngân sách kiểm soát

Dự toán là một dự báo về chi phí của một phạm vi công việc tại một thời điểm nhất định, dựa trên mức độ hoàn thiện của thiết kế, khối lượng, đơn giá, năng suất, điều kiện thị trường và các giả định đang có. Vì tương lai chưa xảy ra, dự toán luôn chứa bất định. AACE phân loại dự toán theo mức độ trưởng thành của thông tin phạm vi; mức độ định nghĩa dự án càng cao thì cơ sở dự toán càng chi tiết và khả năng kiểm soát càng tốt.

Điều quan trọng là không nên biến một con số dự toán ban đầu thành “sự thật cố định”. Ở giai đoạn ý tưởng, nhiều thông tin còn thiếu nên phạm vi sai số phải rộng. Khi thiết kế, khối lượng và chiến lược mua sắm được làm rõ, dự toán phải được phát triển tương ứng. Nếu ban lãnh đạo vẫn dùng con số ở giai đoạn sớm để đánh giá một dự án đã thay đổi đáng kể về phạm vi, sự so sánh sẽ mất ý nghĩa.

Ngân sách kiểm soát là bước tiếp theo. Sau khi phạm vi và dự toán đạt mức đủ tin cậy để phê duyệt, chi phí phải được tổ chức lại thành các gói kiểm soát có chủ sở hữu, mã chi phí, thời gian và mối liên hệ với công việc. Nói cách khác, dự toán trả lời “dự án có thể cần bao nhiêu tiền”, còn ngân sách kiểm soát phải trả lời “tiền được phân bổ cho phần việc nào, ai chịu trách nhiệm và sẽ được theo dõi bằng dữ liệu nào”.

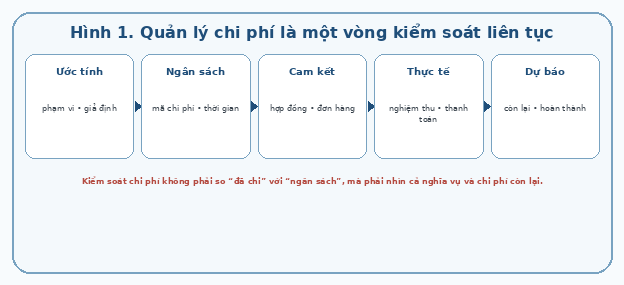

Quản lý chi phí là một vòng kiểm soát liên tục

Hình 1. Quản lý chi phí là một vòng kiểm soát liên tục

2. Muốn kiểm soát chi phí, phải có một cấu trúc chung giữa phạm vi, tiến độ, hợp đồng và kế toán

Một trong những nguyên nhân khiến báo cáo chi phí chậm và khó tin cậy là mỗi bộ phận nhìn dự án bằng một cấu trúc khác nhau. Ban kỹ thuật dùng cấu trúc phân rã công việc; dự toán dùng nhóm khối lượng; mua sắm dùng gói thầu và đơn hàng; kế toán dùng tài khoản; hiện trường dùng khu vực hoặc hạng mục. Nếu không có cơ chế ánh xạ, một khoản tăng chi phí trong kế toán rất khó truy ngược về công việc, nguyên nhân và người chịu trách nhiệm.

Doanh nghiệp cần xây dựng cấu trúc phân rã chi phí (Cost Breakdown Structure – CBS) và hệ thống mã chi phí đủ ổn định để nối các lớp dữ liệu. Mã chi phí không nhất thiết phải giống hoàn toàn cấu trúc phân rã công việc (Work Breakdown Structure – WBS), nhưng phải có quan hệ rõ ràng. Một gói công việc cần truy được sang khối lượng, ngân sách, hợp đồng, nghiệm thu, hóa đơn và dự báo.

Điểm khó nằm ở mức độ chi tiết. Nếu mã quá thô, sai lệch chỉ được nhìn thấy ở cấp “kết cấu” hay “cơ điện” khi đã quá muộn. Nếu quá chi tiết, đội dự án tốn nhiều công sức ghi nhận nhưng dữ liệu không đủ ổn định. Mức phù hợp là mức mà người quản lý có thể xác định nguyên nhân, chủ sở hữu và hành động khi sai lệch xuất hiện.

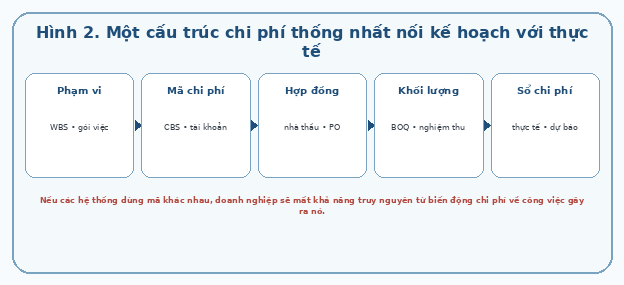

Một cấu trúc chi phí thống nhất nối kế hoạch với thực tế

Hình 2. Một cấu trúc chi phí thống nhất nối kế hoạch với thực tế

3. Ngân sách phải được phân bổ theo thời gian để liên kết với tiến độ thực hiện

Một ngân sách chỉ có tổng tiền nhưng không có thời gian không đủ để điều hành. Dự án có thể vẫn nằm trong tổng ngân sách nhưng dòng tiền, cam kết và khối lượng thực hiện lại lệch mạnh so với kế hoạch. Vì vậy, ngân sách cần được phân bổ theo tiến độ dự kiến, tạo thành đường cơ sở chi phí theo thời gian.

AACE định nghĩa đường cơ sở chi phí là ngân sách được phân bổ theo thời gian để đo lường và theo dõi kết quả chi phí. Khi kết hợp với tiến độ, dự án có thể phân biệt hai tình huống rất khác nhau: chi thấp vì tiết kiệm thực sự, hay chi thấp đơn giản vì công việc chưa được thực hiện. Nếu một hạng mục đáng lẽ hoàn thành 70% nhưng mới đạt 40%, việc chi phí thực tế thấp hơn kế hoạch không phải là tín hiệu tốt.

Đây cũng là nền tảng của phương pháp quản lý giá trị thu được (Earned Value Management – EVM), trong đó tiến độ thực hiện và chi phí được đặt trong cùng một khung đo lường. Tuy nhiên, EVM chỉ hữu ích khi dữ liệu khối lượng, ngân sách và chi phí được cấu trúc tương thích; áp dụng công thức trên dữ liệu không đồng nhất chỉ tạo ra các chỉ số có vẻ chính xác nhưng khó hành động.

4. Kiểm soát chi phí phải nhìn đồng thời ngân sách, cam kết, thực tế và phần còn lại

Trong dự án xây dựng, chi phí đã ghi nhận trên sổ kế toán chỉ là một phần của bức tranh. Khi hợp đồng thầu phụ đã ký hoặc đơn đặt hàng vật tư đã phát hành, dự án đã hình thành một nghĩa vụ kinh tế dù nhà cung cấp chưa xuất hóa đơn. Nếu báo cáo chỉ nhìn chi phí thực tế, áp lực ngân sách sẽ bị nhìn thấy muộn.

Vì vậy, một sổ chi phí quản trị nên tách ít nhất các lớp: ngân sách được phê duyệt; chi phí cam kết qua hợp đồng và đơn hàng; chi phí thực tế đã ghi nhận; chi phí còn lại ước tính để hoàn thành; và tổng chi phí dự báo khi hoàn thành. AACE dùng khái niệm ước tính chi phí còn lại (Estimate to Complete – ETC) cho phần nguồn lực cần để hoàn tất phạm vi còn lại, và ước tính khi hoàn thành (Estimate at Completion – EAC) cho tổng chi phí dự kiến cuối cùng.

Ví dụ, ngân sách một gói việc là 20 tỷ đồng, hợp đồng đã ký 18 tỷ, chi phí thực tế mới ghi nhận 6 tỷ. Nếu chỉ nhìn 6 tỷ, dự án có vẻ còn rất nhiều dư địa. Nhưng nếu dự báo phần công việc còn lại cần thêm 15 tỷ vì thay đổi thiết kế và năng suất thấp, tổng chi phí dự kiến đã lên 21 tỷ. Tín hiệu quản trị nằm ở EAC, không nằm ở số tiền đã thanh toán.

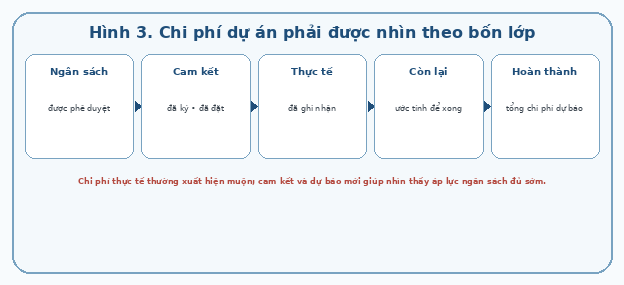

Chi phí dự án phải được nhìn theo bốn lớp

Hình 3. Chi phí dự án phải được nhìn theo bốn lớp

5. Chi phí cam kết là lớp cảnh báo sớm quan trọng nhưng thường bị xem nhẹ

Cam kết là cầu nối giữa quyết định mua sắm và chi phí thực tế. Khi một hợp đồng được ký, đơn hàng được phát hành hoặc một thay đổi đã được chấp thuận về nguyên tắc, dự án đã khóa một phần ngân sách. Việc theo dõi cam kết giúp ban điều hành nhìn thấy áp lực trước khi tiền đi qua kế toán.

Tuy nhiên, không nên hiểu cam kết chỉ là giá trị hợp đồng gốc. Trong quá trình thực hiện còn có phụ lục, thay đổi đang chờ phê duyệt, khối lượng dự kiến phát sinh, yêu cầu bồi hoàn và các khoản có xác suất cao nhưng chưa thành nghĩa vụ pháp lý. Một hệ thống quản trị tốt cần phân biệt rõ trạng thái: đã phê duyệt, đang đánh giá, có khả năng phát sinh và chưa đủ cơ sở. Nếu cộng tất cả như nhau, dự báo sẽ bị thổi phồng; nếu bỏ qua hoàn toàn phần đang hình thành, dự báo sẽ lạc quan giả tạo.

Do đó, chi phí cam kết phải đi cùng quy tắc về trạng thái, xác suất và thẩm quyền. Mục tiêu là phản ánh trung thực mức độ ngân sách đã bị “khóa” bởi các quyết định thương mại.

6. Chi phí thực tế cần được ghi nhận theo bản chất công việc, không chỉ theo thời điểm hóa đơn

Kế toán tài chính quan tâm đến chứng từ, kỳ ghi nhận và nghĩa vụ thanh toán. Quản lý dự án lại cần biết chi phí đã được tạo ra bởi công việc nào và vào thời điểm nào. Hai góc nhìn này liên quan nhưng không hoàn toàn trùng nhau.

Một nhà thầu phụ có thể đã hoàn thành khối lượng trong tháng nhưng hóa đơn đến vào tháng sau. Nếu báo cáo dự án chờ hóa đơn mới ghi nhận, chi phí tháng hiện tại sẽ thấp giả tạo. Vì vậy, quản trị chi phí thường cần cơ chế ghi nhận chi phí dồn tích cho phần công việc đã thực hiện nhưng chưa được lập hóa đơn, sau đó đối chiếu khi chứng từ chính thức đến.

Ngược lại, thanh toán trước cho vật tư chưa sử dụng cũng không nên được diễn giải như chi phí tạo ra tiến độ tương ứng. Đây là lý do dữ liệu nghiệm thu khối lượng, kho, hợp đồng và kế toán phải được kết nối. Mục tiêu không phải thay thế nguyên tắc kế toán, mà tạo một góc nhìn quản trị phản ánh đúng trạng thái kinh tế của dự án.

7. Phân tích sai lệch phải đi đến nguyên nhân, không dừng ở con số vượt hay tiết kiệm

Một báo cáo nói rằng gói việc vượt 8% mới chỉ mô tả kết quả. Người quản lý cần biết 8% đó đến từ đâu. Có thể do khối lượng tăng, đơn giá mua cao hơn dự toán, năng suất thấp, lãng phí vật tư, kéo dài thời gian thuê thiết bị, thay đổi biện pháp, tái thi công hoặc do phân bổ sai mã chi phí.

Cách phân tích hữu ích là tách sai lệch thành các nhóm có thể hành động. Sai lệch khối lượng liên quan đến phạm vi và thiết kế; sai lệch giá liên quan đến thị trường và mua sắm; sai lệch năng suất liên quan đến tổ chức thi công; sai lệch thời gian liên quan đến tiến độ và chi phí gián tiếp. Một khoản vượt ngân sách thường là kết quả của nhiều nguyên nhân chồng lên nhau.

Điều này nối trực tiếp với Bài “AI hỗ trợ tối ưu kế hoạch và điều phối nguồn lực công trường ra sao?“: một phương án tăng ca có thể bảo vệ mốc nhưng làm tăng chi phí; điều chuyển thiết bị có thể giảm chờ đợi nhưng phát sinh chi phí huy động. Khi dữ liệu chi phí và tiến độ dùng chung cấu trúc, dự án có thể đánh giá quyết định phục hồi bằng tác động tổng thể thay vì chỉ nhìn một chỉ tiêu.

8. Quản lý thay đổi là tuyến phòng thủ quan trọng nhất của ngân sách

Rất nhiều dự án không mất kiểm soát vì dự toán ban đầu quá kém, mà vì thay đổi diễn ra liên tục nhưng ngân sách và dự báo không được cập nhật đủ nhanh. Một chỉ dẫn hiện trường, thay đổi bản vẽ, điều kiện địa chất khác dự kiến hoặc yêu cầu của chủ đầu tư có thể làm tăng khối lượng và chi phí ngay trước khi hồ sơ thay đổi chính thức hoàn tất.

Quy trình thay đổi phải bắt đầu từ lúc nguyên nhân xuất hiện, không phải lúc phụ lục hợp đồng được ký. Mỗi thay đổi cần có mã, mô tả nguyên nhân, phạm vi ảnh hưởng, ước tính chi phí và thời gian, trạng thái phê duyệt, bên chịu trách nhiệm và tác động đến dự báo. Khi được phê duyệt, ngân sách và hợp đồng phải được cập nhật theo quy tắc rõ ràng; khi chưa được phê duyệt nhưng xác suất cao, dự báo vẫn cần phản ánh mức độ rủi ro phù hợp.

Nếu đội dự án chỉ cập nhật ngân sách sau khi thủ tục thương mại hoàn tất, hệ thống sẽ luôn đi sau hiện trường. Đến lúc báo cáo chính thức thể hiện vượt ngân sách, quyết định gây ra chi phí có thể đã diễn ra từ nhiều tuần hoặc nhiều tháng trước.

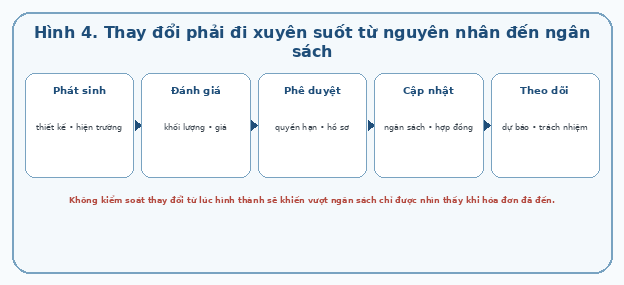

Thay đổi phải đi xuyên suốt từ nguyên nhân đến ngân sách

Hình 4. Thay đổi phải đi xuyên suốt từ nguyên nhân đến ngân sách

9. Dự phòng không phải khoản tiền “để dành”, mà là cơ chế phản ánh bất định

Dự toán là dự báo về tương lai nên luôn có rủi ro và bất định. AACE nhấn mạnh rằng độ chính xác dự toán không nên được hiểu đơn giản bằng một tỷ lệ cộng trừ cố định; mức bất định phụ thuộc vào mức độ định nghĩa phạm vi, chất lượng dữ liệu và hồ sơ rủi ro.

Dự phòng cần gắn với những bất định nằm trong phạm vi đã xác định và được quản trị bằng quy tắc sử dụng. Nếu dự phòng bị chia đều cho các gói việc ngay từ đầu, nó dễ biến thành ngân sách để tiêu. Nếu bị giữ hoàn toàn ở cấp lãnh đạo mà không có cơ chế giải ngân và truy nguyên, đội dự án lại không nhìn được tác động của rủi ro.

Điều cần thiết là phân biệt ngân sách cơ sở với phần dự phòng, quy định ai có quyền sử dụng và mỗi lần sử dụng phải gắn với rủi ro hoặc nguyên nhân cụ thể. Khi một rủi ro xảy ra và dự phòng được dùng, đường cơ sở và dự báo phải phản ánh minh bạch thay vì che sai lệch bằng việc chuyển tiền giữa các mã.

10. Dự báo chi phí hoàn thành là trung tâm của kiểm soát chi phí hiện đại

Quản lý chi phí tốt không chỉ hỏi “đến hôm nay đã chi bao nhiêu?” mà phải hỏi “với trạng thái hiện tại, dự án sẽ tốn bao nhiêu khi hoàn thành?”. Đây là vai trò của EAC. Theo thuật ngữ AACE, EAC là ước tính tổng chi phí tích lũy khi phạm vi hoàn thành; ETC là phần chi phí còn cần để hoàn thành.

Cách đơn giản nhất là lấy chi phí thực tế cộng với dự toán còn lại. Nhưng ETC không nên là phần ngân sách chưa tiêu một cách cơ học. Nó phải được ước tính lại từ khối lượng còn lại, năng suất hiện tại, hợp đồng, giá thị trường, thay đổi, rủi ro và kế hoạch thi công mới nhất.

Ví dụ, một gói cơ điện còn 40% khối lượng. Nếu năng suất thực tế thấp hơn kế hoạch 15%, một số vật tư tăng giá và tiến độ kéo dài thêm một tháng, ETC phải phản ánh các điều kiện đó. Giữ nguyên ngân sách còn lại sẽ tạo ra một dự báo đẹp nhưng không còn cơ sở thực tế.

Một dự án có kỷ luật thường yêu cầu mỗi chủ gói công việc cập nhật ETC định kỳ, giải thích thay đổi so với kỳ trước và nêu giả định chính. Nhờ đó, EAC trở thành một dự báo sống chứ không phải phép tính tự động.

11. Phương pháp giá trị thu được hữu ích khi được dùng để đặt câu hỏi đúng

Phương pháp quản lý giá trị thu được kết hợp ba góc nhìn: giá trị công việc theo kế hoạch, giá trị của công việc thực sự hoàn thành và chi phí thực tế. Từ đó có thể hình thành các chỉ số về hiệu quả tiến độ và chi phí.

Giá trị lớn nhất của EVM không nằm ở việc tạo thêm chỉ số, mà ở việc phát hiện mối quan hệ bất thường. Nếu dự án đã chi nhiều nhưng giá trị công việc hoàn thành thấp, cần điều tra năng suất, tái thi công hoặc sai lệch phạm vi. Nếu tiến độ chậm nhưng chi phí vẫn thấp, có thể đơn giản vì công việc chưa được thực hiện. Chỉ số phải dẫn đến câu hỏi quản trị.

EVM cũng có giới hạn. Nếu phần trăm hoàn thành được đánh giá chủ quan, ngân sách không gắn với công việc hoặc chi phí thực tế đến muộn, kết quả sẽ thiếu tin cậy. Vì vậy, doanh nghiệp không nên bắt đầu chuyển đổi quản lý chi phí bằng cách mua một mô-đun EVM; nên bắt đầu bằng cấu trúc dữ liệu và quy tắc ghi nhận.

12. Dòng tiền và chi phí là hai góc nhìn khác nhau nhưng phải được điều hành cùng nhau

Chi phí phản ánh nguồn lực kinh tế tiêu hao để thực hiện dự án; dòng tiền phản ánh thời điểm tiền thực sự thu hoặc chi. Một dự án có thể kiểm soát chi phí tốt nhưng vẫn gặp áp lực dòng tiền nếu điều khoản thanh toán, tạm ứng, giữ lại, thời gian nghiệm thu và thu tiền không phù hợp.

Đối với nhà thầu, khoảng cách giữa chi phí thực hiện và thời điểm được chủ đầu tư thanh toán có thể tạo nhu cầu vốn lưu động lớn. Đối với chủ đầu tư, tiến độ giải ngân ảnh hưởng đến kế hoạch vốn và chi phí tài chính. Vì vậy, dự báo chi phí nên được nối với lịch thanh toán để tạo dự báo dòng tiền theo thời gian.

Không nên dùng dòng tiền thay cho chi phí. Thanh toán sớm không có nghĩa công việc đã tạo ra giá trị tương ứng; thanh toán muộn cũng không có nghĩa chi phí chưa phát sinh. Hai lớp dữ liệu cần được đối chiếu nhưng giữ đúng bản chất.

13. Báo cáo chi phí tốt phải hướng đến hành động, không phải tạo thêm bảng biểu

Một báo cáo chi phí hiệu quả cần giúp người quản lý nhìn thấy ba điều: sai lệch đang ở đâu, vì sao nó hình thành và nếu không hành động thì tổng chi phí cuối cùng sẽ đi về đâu. Vì vậy, báo cáo nên ưu tiên xu hướng, dự báo và nguyên nhân hơn là chỉ trình bày hàng trăm dòng số liệu.

Ở cấp lãnh đạo, cần thấy ngân sách, cam kết, thực tế, EAC, mức dự phòng còn lại và các thay đổi lớn. Ở cấp gói việc, cần chi tiết hơn về khối lượng, đơn giá, năng suất, hợp đồng và ETC. Một con số phải có khả năng đi sâu từ tổng thể xuống giao dịch hoặc công việc gây ra nó.

Nhịp quản trị cũng quan trọng. Nếu dữ liệu chỉ được tổng hợp cuối tháng, dự án có thể mất ba đến bốn tuần trước khi một vấn đề được thảo luận. Các chỉ báo như cam kết mới, thay đổi, năng suất và khối lượng có thể cần theo dõi hàng tuần để tạo đủ thời gian can thiệp.

14. Kiểm soát chi phí cần một vòng điều hành khép kín từ dữ liệu đến quyết định

Một vòng kiểm soát hoàn chỉnh bắt đầu từ dữ liệu thực hiện: khối lượng, nhân lực, thiết bị, vật tư, hợp đồng và thay đổi. Hệ thống so sánh với đường cơ sở, xác định sai lệch, truy nguyên nguyên nhân, cập nhật ETC và EAC, sau đó đưa vấn đề vào quyết định quản trị.

Quyết định có thể là đàm phán lại mua sắm, thay đổi biện pháp, điều phối nguồn lực, dừng một thay đổi chưa được phê duyệt, sử dụng dự phòng hoặc chấp nhận một mức tăng chi phí để bảo vệ mốc. Sau quyết định, kết quả phải quay lại hệ thống để kiểm tra xem giả định có đúng hay không.

Đây là nền tảng để các bài toán AI ở bước tiếp theo có ý nghĩa. AI có thể dự báo vượt ngân sách, nhưng nếu dữ liệu chi phí không phân biệt ngân sách, cam kết, thực tế và dự báo; hoặc thay đổi không được mã hóa và truy nguyên, mô hình chỉ học từ một bức tranh không đầy đủ.

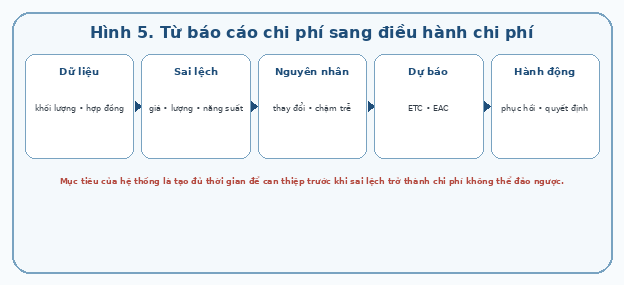

Từ báo cáo chi phí sang điều hành chi phí

Hình 5. Từ báo cáo chi phí sang điều hành chi phí

15. Lộ trình thực tế để xây dựng hệ thống quản lý chi phí dự án

Doanh nghiệp nên bắt đầu bằng việc chuẩn hóa cấu trúc chi phí và nguyên tắc quản trị trước khi nghĩ đến công nghệ. Cần thống nhất mã dự án, gói việc, mã chi phí, hợp đồng, nhà cung cấp, loại chi phí và cách ánh xạ với kế toán. Đồng thời xác định rõ thế nào là ngân sách gốc, ngân sách hiện hành, cam kết, chi phí thực tế, ETC, EAC và dự phòng.

Bước tiếp theo là kết nối quy trình thay đổi và mua sắm với sổ chi phí. Mỗi hợp đồng, đơn hàng và thay đổi phải cập nhật được nghĩa vụ ngân sách. Sau đó đưa dữ liệu khối lượng và tiến độ vào để phân tích năng suất, giá trị thực hiện và chi phí còn lại.

Doanh nghiệp cũng cần quy định nhịp dự báo. ETC không nên chỉ được cập nhật khi có vấn đề; mỗi gói việc cần được xem xét định kỳ. Chênh lệch EAC giữa hai kỳ phải có giải thích. Những giả định lớn cần được lưu lại để kỳ sau kiểm chứng.

Cuối cùng mới là lớp phân tích nâng cao: cảnh báo xu hướng, mô phỏng kịch bản, dự báo vượt ngân sách và hỗ trợ quyết định. Khi nền dữ liệu đã đúng, AI có thể mở rộng khả năng nhìn sớm; nếu nền dữ liệu sai, AI chỉ làm sai lệch xuất hiện nhanh hơn.

Kết luận

Quản lý chi phí dự án xây dựng không phải là hoạt động kế toán diễn ra sau khi chi phí đã phát sinh. Đó là một hệ thống điều hành bắt đầu từ chất lượng của dự toán, chuyển thành ngân sách kiểm soát, theo dõi cam kết và thực tế, quản lý thay đổi, cập nhật phần chi phí còn lại và liên tục dự báo tổng chi phí khi hoàn thành.

Điểm khác biệt giữa báo cáo chi phí và kiểm soát chi phí nằm ở thời điểm. Báo cáo cho biết điều gì đã xảy ra; kiểm soát phải giúp nhìn thấy điều gì đang hình thành đủ sớm để còn lựa chọn. Vì vậy, chi phí cam kết, thay đổi đang phát triển, năng suất và ETC thường có giá trị quản trị lớn hơn việc chỉ nhìn số tiền đã thanh toán.

Khi phạm vi, tiến độ, khối lượng, hợp đồng và chi phí được nối bằng một cấu trúc thống nhất, doanh nghiệp có thể chuyển từ câu hỏi “vượt bao nhiêu?” sang những câu hỏi quan trọng hơn: “vì sao vượt?”, “nếu không hành động thì cuối dự án sẽ là bao nhiêu?” và “quyết định nào có thể thay đổi kết quả?”. Đó là nền tảng trực tiếp cho bài tiếp theo về cách AI dự báo nguy cơ vượt ngân sách trong dự án xây dựng.

Tài liệu tham khảo

  • AACE International, Total Cost Management Framework – an integrated approach to project, program and portfolio cost management.
  • AACE International, Recommended Practice 10S-90: Cost Engineering Terminology, revision February 2026.
  • AACE International, Professional Guidance Document No. 01: Guide to Cost Estimate Classification Systems.
  • AACE International, Recommended Practice 104R-19: Communicating Expected Estimate Accuracy.
  • AACE International, Recommended Practice 137R-25: Owner’s Costs – Definition & Considerations for Estimating.
